Ανάλογα με το έργο και τις επιπτώσεις του στη λειτουργία υφιστάμενου οδικού δικτύου, οι παράγραφοι που ακολουθούν θα πρέπει, όπου κρίνεται απαραίτητο, να εντάσσονται στην Τεχνική Συγγραφή Υποχρεώσεων. Αντί αυτού συνιστάται στο μέρος της Τεχνικής Συγγραφής Υποχρεώσεων όπου προδιαγράφονται οι εργασίες εργοταξιακής σήμανσης-ασφάλισης να γίνεται σχετική παραπομπή στο παρόν τεύχος.



1. Αντιμετώπιση ειδικών περιπτώσεων



Κατά την προετοιμασία του χρονοδιαγράμματος εργασιών, ο ανάδοχος κατασκευαστής εντός το πολύ δυο μηνών πριν από την προγραμματισμένη ημερομηνία έναρξης των εργασιών υποχρεούται να:



α. εντοπίσει τις περιοχές του έργου στις οποίες δεν υπάρχει η δυνατότητα εφαρμογής των Τυπικών Σχεδίων (βλέπε Παράρτημα Γ).



β. ετοιμάσει για κάθε μια από αυτές τις περιπτώσεις μία πρόταση διάταξης εκτροπής της κυκλοφορίας, στην οποία θα περιλαμβάνονται όλα τα απαραίτητα στοιχεία σχεδιασμού (γεωμετρικά χαρακτηριστικά, όρια ταχύτητας, οριζόντια και κάθετη σήμανση και στοιχεία ασφάλισης), την οποία θα υποβάλλει στην Υπηρεσία για έγκριση.



2. Εγκατάσταση και απομάκρυνση εργοταξίου



Πέραν των όσων αναφέρονται στο κεφάλαιο 9 του παρόντος τεύχους, ισχύουν και τα ακόλουθα:



2.1. Προγραμματισμός Εργασιών



Λαμβάνοντας υπόψη την πολυπλοκότητα των έργων και των απαιτήσεων για κλείσιμο των λωρίδων κυκλοφορίας. Ο ανάδοχος θα πρέπει να ετοιμάσει:



Λεπτομερές χρονοδιάγραμμα ενεργειών
Οδηγίες για την εκτέλεση των εργασιών



2.2. Προετοιμασία



Πριν από την έναρξη των εργασιών εγκατάστασης του εργοταξίου, ο ανάδοχος πρέπει να έχει ολοκληρώσει τα εξής:



α. Έλεγχο και, όπου είναι απαραίτητο, επισκευή, αντικατάσταση ή και προμήθεια των εξής:



(1) Σημάνσεις, στηρίγματα σημάνσεων, κυκλοφοριακά κώνοι, πινακίδες οριοθέτησης έργων, φράγματα, αναλαμπόντων φανών κινδύνου κ.τ.λ., τα οποία είναι απαραίτητα για τον αποκλεισμό τμήματος του οδοστρώματος.

(2) Οποιανδήποτε αναγκαία και μη τυποποιημένα σήματα που θα έχουν εγκριθεί από την Υπηρεσία.

(3) Εξοπλισμό ασφάλειας, συμπεριλαμβανομένων και οριζοντίων σημάνσεων ειδικής διακριτικότητας.

(4) Ενδύματα υψηλής ευκρίνειας για όλο το προσωπικό.

(5) Ειδικά οχήματα για χρήση κινητών φραγμάτων / εμποδίων διακοπής των λωρίδων κυκλοφορίας.



β. Οργάνωση της μεταφοράς όλων των στοιχείων με τα απαραίτητα στηρίγματα σήμανσης κ.τ.λ. στη σωστή σειρά και στις πλέον κατάλληλες θέσεις, ώστε να διευκολύνεται η απόσυρση αυτών μετά το τέλος των δραστηριοτήτων των εργασιών.



γ. Γνωστοποίηση σε όλο το προσωπικό σχετικά με τον προγραμματισμό των δραστηριοτήτων και τα ατομικά καθήκοντα του καθενός.



δ. Τελική επιθεώρηση των οχημάτων, του εξοπλισμού και του προσωπικού, ώστε όλοι και όλα να βρίσκονται στη σωστή θέση τη χρονική στιγμή που απαιτείται.



2.3. Ευθύνη του Αναδόχου



Προκειμένου να ελαχιστοποιηθούν όλοι οι κίνδυνοι κατά τις εργασίες εγκατάστασης / απομάκρυνσης του εργοταξίου, ο ανάδοχος πρέπει να εκτιμά την καταλληλότητα της μεθόδου που θα προτείνει για την τοποθέτηση και απόσυρση των στοιχείων της σήμανσης. Για την προτεινόμενη μέθοδο πρέπει να λαμβάνει υπόψη τη χάραξη της οδού, τον κυκλοφοριακό φόρτο, τη σύνθεση και την ταχύτητα της κυκλοφορίας, καθώς και άλλους παράγοντες οι οποίοι μπορεί να επηρεάζουν την ασφάλεια, τόσο χρηστών, όσο και των εργαζομένων στο εργοτάξιο.



3. Συντήρηση



Οι εργασίες συντήρησης διακρίνονται σε δυο κατηγορίες την τακτική και την έκτακτη.



3.1. Τακτική Συντήρηση



Η τακτική συντήρηση της εργοταξιακής σήμανσης-ασφάλισης θα διενεργείται σε συγκεκριμένες χρονικές στιγμές, που καθορίζονται με ειδικό πρόγραμμα, το οποίο θα υποβάλλει ο ανάδοχος και θα εγκρίνει η Υπηρεσία, που θα συνοδεύεται από τη μελέτη της εργοταξιακής σήμανσης - ασφάλισης. Η τακτική συντήρηση περιλαμβάνει:



α. Τον τακτικό έλεγχο, για τη διαπίστωση της καλής κατάστασης και τον εντοπισμό όσων στοιχείων χρειάζονται συντήρηση ή αντικατάσταση.

β. Την υποβολή έκθεσης μετά το πέρας του τακτικού ελέγχου με αναλυτική αναφορά για την υφιστάμενη λειτουργική κατάσταση των στοιχείων της σήμανσης και ασφάλισης της οδού στη ζώνη επιρροής των έργων.

γ. Το πρόγραμμα συντήρησης/αντικατάστασης σήμανσης ή / και στοιχείων ασφάλισης, το οποίο στηρίζεται στις εκθέσεις των τακτικών ελέγχων και διενεργείται μέσα σε 24 ώρες από το πέρας αυτών (των ελέγχων).



Τόσο οι εκθέσεις των τακτικών ελέγχων, όσο και οι δραστηριότητες συντήρησης/αντικατάστασης, συντάσσονται σε ειδικά φυλλάδια, τα οποία υποβάλλονται στην επιβλέπουσα Υπηρεσία (βλέπε επόμενη παράγραφο 4.2. Διαδικασία συνεχούς ελέγχου).



3.2. Έκτακτη Συντήρηση



Η έκτακτη συντήρηση υλοποιείται για την αντιμετώπιση έκτακτων περιστατικών (ατυχήματα, ακραίες καιρικές συνθήκες, κλοπές, βανδαλισμοί κ.τ.λ.), από τα οποία προκαλούνται φθορές στην εργοταξιακή σήμανση - ασφάλιση.



Ο εντοπισμός των τυχόν φθορών και των αντίστοιχων ενεργειών αποκατάστασης γίνεται με τις εξής διαδικασίες:



α. Ο υπεύθυνος κάθε εργοταξιακής ζώνης ενημερώνει άμεσα τον υπεύθυνο ασφάλειας του εργοταξίου για την ανάγκη αποκατάστασης φθορών στη σήμανση - ασφάλιση της ζώνης μετά από οποιοδήποτε περιστατικό.



β. Ο υπεύθυνος ασφάλειας του εργοταξίου οφείλει να ενημερώνεται καθημερινά από τον τοπικό Σταθμό Τροχαίας, για τυχόν περιστατικό που μπορεί να έχει προκαλέσει φθορά στη σήμανση - ασφάλιση, εκτός της ζώνης των έργων την οποία αυτός μπορεί να ελέγχει άμεσα και συγκεκριμένα στη ζώνη προειδοποίησης και στη ζώνη αποκατάστασης της κυκλοφορίας.



Στις περιπτώσεις που παρουσιασθεί οποιαδήποτε φθορά, ο ανάδοχος οφείλει να ενεργεί άμεσα για την αποκατάσταση των στοιχείων της σήμανσης (βλέπε επόμενη παράγραφο 4.2).



4. Διαδικασία ελέγχου



4.1. Εφαρμογή Εγκεκριμένης Μελέτης Εργοταξιακής Σήμανσης και Ασφάλισης



Όταν το εργοτάξιο είναι έτοιμο, πριν από την έναρξη των εργασιών ο ανάδοχος ενημερώνει την Υπηρεσία, προκειμένου ο επιβλέπων μηχανικός να ελέγξει επιτόπου την εφαρμογή της εγκεκριμένης μελέτης της εργοταξιακής σήμανσης-ασφάλισης.



4.2. Διαδικασία Συνεχούς Επιτήρησης



Ο ανάδοχος, σε όλη τη διάρκεια λειτουργίας του εργοταξίου προβαίνει:



σε τακτικούς ελέγχους ανά χρονικά διαστήματα όχι αραιότερα των τριών ημερών, για να διαπιστώνει ότι όλα τα στοιχεία σήμανσης-ασφάλισης βρίσκονται στη σωστή θέση και σε καλή λειτουργική κατάσταση,
στην έγκαιρη αποκατάσταση των στοιχείων της σήμανσης- ασφάλισης, όταν αυτό απαιτείται από τις διαπιστώσεις των τακτικών ελέγχων,
στην αποκατάσταση των κατεστραμμένων στοιχείων σήμανσης - ασφάλισης, λόγω έκτακτου περιστατικού (ατύχημα, ακραίες καιρικές συνθήκες κ.τ.λ.), μέσα σε 24 ώρες, κοινοποιώντας τις ενέργειές του στην Υπηρεσία.



Παράλληλα η Υπηρεσία οφείλει να προβαίνει επίσης σε τακτικούς ελέγχους, σε χρονικά διαστήματα όχι μεγαλύτερα των 10 ημερών, για να εξακριβώνει τη συμμόρφωση του αναδόχου με τα προαναφερόμενα.



4.3. Απομάκρυνση Προσωρινών Μέτρων - Αποκατάσταση Κανονικής Σήμανσης



Μετά το πέρας των εργασιών σε κάθε εργοτάξιο και πριν από την αποκατάσταση της κανονικής λειτουργίας της οδού, ο ανάδοχος σε συνεργασία με την Υπηρεσία θα επιθεωρούν όλη την περιοχή του εργοταξίου για να επιβεβαιώσουν ότι:



α. όλα τα στοιχεία της προσωρινής σήμανσης-ασφάλισης έχουν αποξηλωθεί και απομακρυνθεί,



β. έχει αποκατασταθεί η κατακόρυφη και οριζόντια σήμανση, καθώς και η ασφάλιση για την κανονική λειτουργία της οδού.



4.4. Τυποποίηση Διαδικασιών Ελέγχου



Για τον έλεγχο της ορθής εφαρμογής των διαδικασιών των ελέγχων που προαναφέρονται, θα χρησιμοποιούνται για κάθε εργοταξιακή ζώνη, ειδικά έντυπα στα οποία θα αναφέρονται τουλάχιστον τα εξής:



Ο αριθμός και το είδος πινακίδων και στοιχείων ασφάλισης που πρέπει να έχουν τοποθετηθεί - Έλεγχος ορθής τοποθέτησης και καλής κατάστασής τους.
Η περιγραφή της οριζόντιας σήμανσης και των πρόσθετων στοιχείων που εφαρμόσθηκαν - Έλεγχος ορθής τοποθέτησης και καλής κατάστασής τους.
Η ημερομηνία και ώρα των διενεργούμενων τακτικών ελέγχων της κατάστασης της εργοταξιακής σήμανσης - ασφάλισης από τον ανάδοχο - Διαδικασία συντήρησης.
Η ημερομηνία και ώρα των διενεργούμενων τακτικών ελέγχων από την Υπηρεσία.
Η ημερομηνία και ώρα των έκτακτων ελέγχων - περιστατικά.
Το όνομα και η υπογραφή αυτών που διενήργησαν τους ελέγχους.



Είναι απαραίτητο να χρησιμοποιείται μια τυπική μορφή έντυπου καταλόγου ελέγχων όπως παρουσιάζεται στη συνέχεια (βλέπε Πίνακα Α-1). Αυτό το έντυπο ή με άλλη παρόμοια μορφή που θα θεωρηθεί περισσότερο αποτελεσματική, θα χρησιμοποιείται μετά από την έγκριση της Υπηρεσίας.



Προκειμένου να διασφαλίζεται ότι έχουν φορτωθεί όλα τα στοιχεία σήμανσης - ασφάλισης στα οχήματα που θα τα μεταφέρουν επιτόπου του έργου, θα πρέπει να γίνεται λεπτομερής έλεγχος με αντίστοιχο κατάλογο που θα συντάσσεται με βάση τα στοιχεία τα οποία προβλέπονται από τη σχετική μελέτη.



Πίνακας Α-1: Κατάλογος ελέγχων τήρησης ειδικών απαιτήσεων

Έργο: ____________________

Τμήμα: ____________________

Εργοτάξιο: Χιλιομετρική Θέση από έως Ονομασία εργοταξίου





Υπεύθυνοι ασφάλειας:

Όνομα

Ημερομηνία ελέγχου

• του Αναδόχου



__/__/20__

• της Επιβλέπουσας Υπηρεσίας



__/__ /20__



#

Έλεγχοι

Ναι

Όχι

Παρατηρήσεις

1

Εγκαθίδρυση επικοινωνίας με τον αρμόδιο αστυνομικό σταθμό;







2

Ενδύματα υψηλής ευκρίνειας εργαζομένων;







3

Επισήμανση οχημάτων εργοταξίου;







4

Προκαλείται θάμβωση στους χρήστες της οδού, από τον εργοταξιακό φωτισμό;







5

Χρονικός προγραμματισμός;







6

Καθορισμός αρμοδιοτήτων εργαζομένων;







7

Απομάκρυνση εμποδίων από τα ερείσματα;







8

Ορθή διαστασιολόγηση, τοποθέτηση και καλή κατάσταση:









πινακίδων;









διαγραμμίσεων;









πρόσθετων στοιχείων;







9

Μέτρα προστασίας εργαζομένων; (Αναφέρατε ποια)







10

Σημεία εισόδου - εξόδου εργοταξιακών οχημάτων:









έχουν καθορισθεί και διαμορφωθεί; (Αναφέρατε Χιλιομετρικές Θέσεις)









έχει εγκατασταθεί φωτεινή σηματοδότηση;







11

Διάδρομος διέλευσης οχημάτων έκτακτης ανάγκης;







12

Μακροσκοπικός έλεγχος μετά την εγκατάσταση του συστήματος σήμανσης και ασφάλισης:









κατά τη διάρκεια της ημέρας;









κατά τη διάρκεια της νύκτας;







13

Τακτικοί έλεγχοι;







14

Έλεγχος μετά από αλλαγές στη διάταξη του εργοταξίου;







15

Επαρκής φωτισμός περιοχής έργων;







16

Μετά το πέρας των εργασιών του εργοταξίου έγινε:









απομάκρυνση όλων των εμποδίων πριν από την απόδοση του τμήματος της οδού στην κυκλοφορία;









αποκατάσταση της σήμανσης-ασφάλισης για την κανονική λειτουργία της οδού;









5. Αντιρρυπαντικά μέτρα



Μέσα στο σύνολο των μέτρων που προάγουν την οδική ασφάλεια είναι και εκείνα τα οποία διασφαλίζουν την αντιμετώπιση της μεταφοράς ρύπων (λάσπης, κ.τ.λ.) από τους τροχούς των οχημάτων του εργοταξίου επί του οδοστρώματος της κανονικής κυκλοφορίας.



Όταν από τις συνθήκες του έργου προκύπτει ότι τα εργοταξιακά οχήματα είναι πιθανό να ρυπαίνουν με λάσπη το οδόστρωμα υπό λειτουργία οδών, αφού θα κινούνται και επί αυτών, τότε πρέπει να λαμβάνονται συγκεκριμένα μέτρα.



Η αντιμετώπιση αυτού του προβλήματος γίνεται με την υποχρέωση του αναδόχου να κατασκευάσει και χρησιμοποιεί ειδική διάταξη (βλέπε Σχήμα Α-1) καθαρισμού των τροχών των οχημάτων πριν από την είσοδο τους στο οδόστρωμα της κανονικής κυκλοφορίας.



omoe.7.24

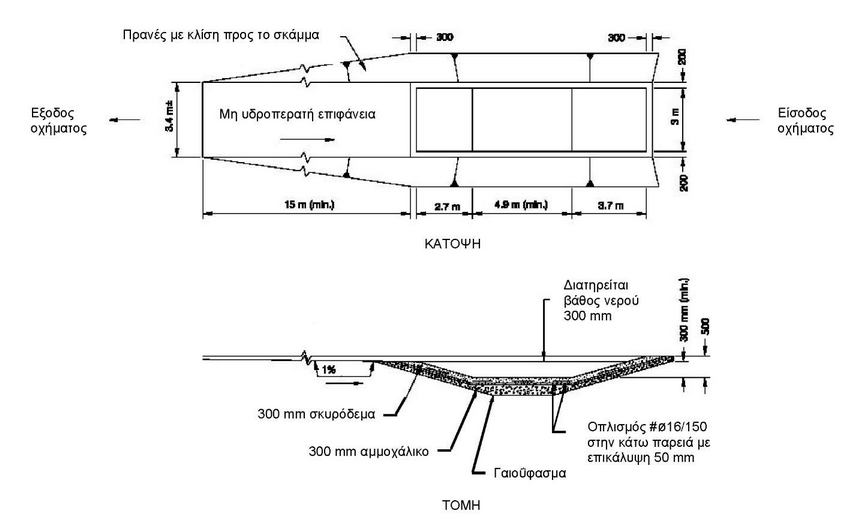

Σχήμα Α-1: Διάταξη καθαρισμού τροχών οχημάτων εργοταξίου



6. Διαδικασία εκτίμηση κινδύνων



Η εκτίμηση των κινδύνων για την οδική ασφάλεια οι οποίοι αφορούν, τόσο στο μετακινούμενο δημόσιο κοινό, όσο και στους εργαζόμενους εργοταξίων, από οποιεσδήποτε εργασίες που αναπτύσσονται κατά μήκος δημόσιας οδού, καθώς και ο εντοπισμός των ειδικών εργοταξιακών κινδύνων βοηθούν στην ανάπτυξη μιας Στρατηγικής Διαχείρισης Κυκλοφορίας και των προκυπτόντων απαιτήσεων, προκειμένου να καταρτισθεί ένα Σχέδιο Διαχείρισης της Κυκλοφορίας. Η χρήση του καταλόγου ελέγχων που ακολουθεί έχει σκοπό να εμπεδωθεί και να διασφαλισθεί ότι οι περισσότεροι κοινοί παράγοντες κινδύνων αντιμετωπίζονται με συνέπεια. Εντούτοις, μπορεί να υπάρχουν και άλλοι παράγοντες κινδύνου.



Σε κάθε έργο, με βάση τον εν λόγω κατάλογο, θα πρέπει πρώτα να εξετάζεται, εάν οι αναγραφόμενοι κίνδυνοι ή ζητήματα συντρέχουν στο έργο και ύστερα να αναγνωρίζεται εάν απαιτείται σχετική ενέργεια, καθώς και ο βαθμός κινδύνου.



Όπου αναγνωρίζεται κίνδυνος, πρέπει αυτός να απαλείφεται κατάλληλα από τις πρόνοιες του Σχεδίου Διαχείρισης Κυκλοφορίας, που θα υποβάλλεται από τον ανάδοχο του έργου στην Υπηρεσία προς έγκριση.



Πίνακας Α-2: Κατάλογος κινδύνων και ζητημάτων

#

Ζήτημα

Περιγραφή

Απαιτούμενη ενέργεια

Παράγοντας κινδύνου

Ναι

Όχι

Χαμηλός

Μέσος

Υψηλός

1

Πίπτοντα αντικείμενα

Αντικείμενα κάθε είδους (βράχοι, γαίες, εργαλεία ή υλικά κατασκευής) που θα μπορούσαν να πέσουν επί της οδού, του πεζοδρομίου ή στη ζώνη της οδού που είναι προσβάσιμη από το δημόσιο κοινό.

2

Φύση

δραστηριοτήτων έργου

Μπορεί να δημιουργήσουν οι δραστηριότητες κίνδυνο; Προφανή παραδείγματα είναι η χρήση εκρηκτικών, το ξεσκάρισμα βραχωδών πρανών και οι εκσκαφές γενικότερα. Εντούτοις, υπερβολική σκόνη, ρύποι ή χαλίκια επί της οδού, υπερψεκασμός υλικών βαφής μπορεί επίσης να προκαλούν κινδύνους. Κάθε δραστηριότητα εργασιών που αποσπούν την προσοχή του οδηγού ή δημιουργεί συνθήκες οδήγησης μη αναμενόμενες θα πρέπει να θεωρείται ως εν δυνάμει κίνδυνος.

3

Αποξήλωση στοιχείων ασφάλισης-σήμανσης ή ιστών

Εάν οι δραστηριότητες της εργασίας απαιτούν την απομάκρυνση στοιχείων σήμανσης, μπορεί να δημιουργείται κίνδυνος που πρέπει να απαλειφθεί; Παραδείγματα τέτοιων στοιχείων είναι: στηθαία, συσκευές απορρόφησης ενέργειας, ιστοί οδοφωτισμού, οριζόντια σήμανση, πινακίδες σήμανσης, σηματοδότες

4

Διακίνηση εξοπλισμού μέσω του εργοταξίου

Ο διακινούμενος εξοπλισμός μέσω του εργοταξίου, είναι πιθανό να συγκρουσθεί με την κανονική κυκλοφορία; Ένα παράδειγμα θα μπορούσε να είναι τα κατασκευαστικά μηχανήματα που προκαλούν ουρές καθώς προσέρχονται ή απέρχονται στο/από το εργοτάξιο.

5

Συνθήκες επιφάνειας οδοστρώματος στη διάρκεια εργασιών

Είναι πιθανό η επιφάνεια οδοστρώματος να δημιουργεί κίνδυνο; Για παράδειγμα η απόξεση ασφαλτικού μπορεί να δημιουργεί δύσκολες συνθήκες στους δικυκλιστές.

6

Απόθεση

εξοπλισμού ή υλικών

Είναι πιθανό η απόθεση εξοπλισμού ή υλικών να δημιουργεί κίνδυνο; Κίνδυνος μπορεί να είναι ένα φυσικό εμπόδιο που δημιουργείται από ένα αντικείμενο που αποτίθεται πολύ κοντά στο κυκλοφορούμενο οδόστρωμα. Ένα άλλο είδος κινδύνου θα μπορούσε να δημιουργείται από την παραμέληση του ελέγχου υλικών τα οποία υπάρχει πιθανότητα να υποστούν βανδαλισμό.

7

Επικίνδυνα υλικά

Οι δραστηριότητες εργασιών περιλαμβάνουν χρήση επικίνδυνων υλικών; Εάν ναι, αυτά θα αποτίθενται στο εργοτάξιο; Ποια είναι τα μέτρα ασφαλείας που πρέπει να λαμβάνονται.

8

Περιορισμός φορτίων λόγω της κατασκευής

Θα πρέπει να επιβληθούν περιορισμοί στο είδος των οχημάτων που χρησιμοποιούν την οδό στη διάρκεια της κατασκευής;

9

Επίπεδα θορύβου από τις

δραστηριότητες εργασιών

Παρακείμενες κατοικίες ή επιχειρήσεις θα υποστούν αρνητικές επιπτώσεις από το θόρυβο που δημιουργούν οι δραστηριότητες εργασιών; Χρειάζονται ειδικά μέτρα σύμφωνα με τη νομοθεσία για ηχορύπανση;

10

Δημόσια πρόσβαση στο χώρο των έργων

Ο χώρος των έργων δημιουργεί κίνδυνο για την κανονική χρήση της οδού και της ευρύτερης ζώνης της από το δημόσιο κοινό, κατά τις ώρες που δεν εκτελούνται εργασίες;

11

Πεζοί και δικυκλιστές διαμέσου εργοταξίου

Θα απαιτηθούν ειδικά μέτρα για τη διακίνηση των πεζών διαμέσου του εργοταξίου;

12

Νυκτερινή εργασία

Ποια είναι τα μέτρα που πρέπει να ληφθούν στη διάρκεια της νύκτας, ώστε να διασφαλισθεί ότι το εργοτάξιο παρέχει ασφάλεια στο μετακινούμενο δημόσιο κοινό και στους εργαζόμενους; Εξετάζεται η χρήση πρόσθετων μέτρων βελτιστοποίησης της κυκλοφοριακής σήμανσης για νυκτερινή εργασία και η επιτήρηση των μέτρων ρύθμισης της κυκλοφορίας.

13

Κίνδυνοι σε ουρές αναμονής οχημάτων

Εξετάζονται αν οι αναμενόμενες ουρές βρίσκονται σε περιοχή που θα μπορούσε να είναι επικίνδυνη. Οι κίνδυνοι μπορεί να δημιουργούνται από ποικίλες καταστάσεις. Υπάρχει επαρκής απόσταση ορατότητας για στάση σύμφωνα με το προτεινόμενο όριο ταχύτητας; Εξετάζεται η γεωγραφία του εργοταξίου. Για παράδειγμα, μια περιοχή με πιθανές κατολισθήσεις μπορεί να είναι εν δυνάμει επικίνδυνη για τη στάση οχημάτων.

14

Όριο ταχύτητας διαμέσου εργοταξίου

Είναι λογικό το όριο ταχύτητας που ορίζεται, λαμβάνοντας υπόψη τις δραστηριότητες των εργασιών, τη διακίνηση του εξοπλισμού, τα γεωμετρικά στοιχεία, την κατάσταση της επιφάνειας κυκλοφορίας, το πλάτος των λωρίδων και των ερεισμάτων;

15

Πλάτη λωρίδων κυκλοφορίας

Είναι μειωμένα τα πλάτη των λωρίδων και μικρότερα από 3,50 m ή υπάρχουν αντικείμενα σε απόσταση μικρότερη από την αποδεκτή, σε σχέση με την κατηγορία της οδού, από την οριογραμμή κυκλοφορίας;

16

Το εργοτάξιο εμποδίζει την πρόσβαση στην οδό

Είναι πιθανό το εργοτάξιο να εμποδίζει την πρόσβαση στην οδό ή στις παρόδιες εγκαταστημένες δραστηριότητες;

17

Πρόσβαση συγκοινωνιών

Το εργοτάξιο θα επιβάλλει την πρόσβαση συγκοινωνιών μέσω του εργοταξίου; Το εργοτάξιο θα επηρεάσει τις στάσεις λεωφορείων;

18

Επαρκής ρύθμιση κυκλοφορίας κόμβων

Είναι επαρκής η ρύθμιση της κυκλοφορίας σε υπάρχοντες κόμβους, ώστε να καλύπτεται η πιθανή μείωση λωρίδων ή η λειτουργία παράκαμψης; Εάν όχι, προβλέπεται επαρκής προσωρινή κυκλοφοριακή σήμανση, προσωρινή σηματοδότηση ή προσωρινή τροποποίηση προγραμμάτων σηματοδότησης;

19

Οι κυκλοφοριακές επιπτώσεις εκτείνονται πέραν του εργοταξίου

Θα εκτείνονται ουρές κυκλοφορίας πέραν του εργοταξίου; Απαιτείται πρόσθετη σήμανση, ώστε να ειδοποιούνται οι κινούμενοι για τις πιθανές καθυστερήσεις; Θα πρέπει οι κινούμενοι να προειδοποιηθούν για εναλλακτικές διαδρομές πριν από την έναρξη λειτουργίας του έργου;

20

Λόγος φόρτου/ χωρητικότητας

Είναι λογικός ο χρονικός προγραμματισμός των δραστηριοτήτων μέσα στην ημέρα, ενόψει της πιθανής κυκλοφοριακής ζήτησης προς εξυπηρέτηση και της μείωσης του αριθμού λωρίδων στην περιοχή του εργοταξίου; Θα πρέπει οι δραστηριότητες εργοταξίου να προγραμματισθούν όταν ο κυκλοφοριακός φόρτος είναι μικρότερος;

21

Αντιθέσεις μεταξύ σήμανσης

Υπάρχει πιθανή αντίθεση μεταξύ της μόνιμης σήμανσης και σηματοδότησης και των προσωρινών ρυθμίσεων που θα χρησιμοποιηθούν στη διάρκεια του έργου; Θα πρέπει να τροποποιηθεί η λειτουργία της σηματοδότησης; Θα πρέπει να τεθούν εκτός λειτουργίας μόνιμες πινακίδες σήμανσης;

22

Επίπτωση ειδικών γεγονότων

Η κατασκευή του έργου πρόκειται να επηρεάσει οδό στην οποία συμβαίνουν ειδικά γεγονότα; Εάν ναι, ποια είναι τα ειδικά γεγονότα που πιθανά να προκαλέσουν προβλήματα στο έργο;

23

Σήμανση

προαναγγελίας έργου

Υπάρχει ειδικότερη ανάγκη για προ-πληροφόρηση του κοινού; Θα βοηθήσει η σήμανση στη μείωση της κυκλοφοριακής ζήτησης με το συμβουλευτικό χαρακτήρα της περί των διακοπών της κυκλοφορίας που θα πρέπει να αναμένονται; Για παράδειγμα, χρειάζεται να δίνονται συμβουλές για εναλλακτικές διαδρομές πολύ πριν από την έναρξη του έργου;

24

Επιπτώσεις σε τοπικές οδού

Το έργο θα έχει επιπτώσεις σε τοπικές οδούς; Για παράδειγμα κλείνοντας τον κλάδο εισόδου σε αυτοκινητόδρομο απαιτείται τροποποίηση στην κυκλοφοριακή λειτουργία του τοπικού οδικού δικτύου;

25

Περίοδος διακοπών

Είναι πιθανό το χρονοδιάγραμμα των εργασιών να συμπέσει με μεγάλη κυκλοφορία λόγω περιόδου διακοπών (γνωστών αργιών);
